گزارش پیشرفت پروژههای مسکونی در آبانماه ۱۴۰۴
مقدمه
در این گزارش، مروری جامع بر وضعیت پیشرفت پروژههای مسکونی شرکت سرمایهگذاری مسکن نوین پایدار — شامل دو پروژه فعال — بام پردیس و آپادانا تهران — در آبانماه ۱۴۰۴ ارائه میشود. این گزارش مطابق روال ماهانه، بهمنظور اطلاعرسانی دقیق، رسمی و قابل استناد برای مخاطبان، سرمایهگذاران و ذینفعان منتشر میگردد. پروژه بام پردیس بهعنوان یکی از پروژههای شاخص شرکت سرمایهگذاری مسکن نوین پایدار، در موقعیتی منحصربهفرد در مرتفعترین نقطه فاز ۳ شهر جدید پردیس در حال اجراست. شرایط خاص توپوگرافی زمین، موقعیت کوهستانی و الزامات فنی این پروژه، اجرای هر مرحله را به فرآیندی کاملاً مهندسی شده و دقیق تبدیل میکند. گزارش پیشرو، مروری جامع و رسمی بر وضعیت عملیات اجرایی پروژه در آبانماه ۱۴۰۴ است.
پیشرفت پروژه مسکونی بام پردیس در آبانماه – وضعیت عملیات اجرایی
۱. اجرای سقف ششم بلوک A
در آبانماه، تمرکز اصلی عملیات بر تکمیل اسکلت و آمادهسازی سقف ششم بلوک A بود. عملیات آرماتوربندی، قالببندی و نصب تجهیزات جانبی سقف با دقت کامل انجام شده و پروژه در مرحلهی نهایی برای بتنریزی سقف ششم قرار دارد.
۲. پیشرفت فیزیکی مشهود در طبقات فوقانی
تکمیل بخش عمدهای از ستونها و تیرهای طبقات بالایی
ساماندهی فضاهای طبقات برای اجرای مراحل بعدی
آمادهسازی مسیرهای دسترسی به طبقات جهت تسریع عملیات اجرایی
۳. عملیات جانبی کارگاه در آبانماه
حمل و انتقال مصالح سنگین به بخش فوقانی زمین پروژه
پایش ایمنی مسیرهای صعبالعبور
هماهنگی بین واحدهای اجرایی برای تسریع زمانبندی بتنریزی
توسط شما ارسال شده و در نسخه نهایی جایگذاری خواهند شد)

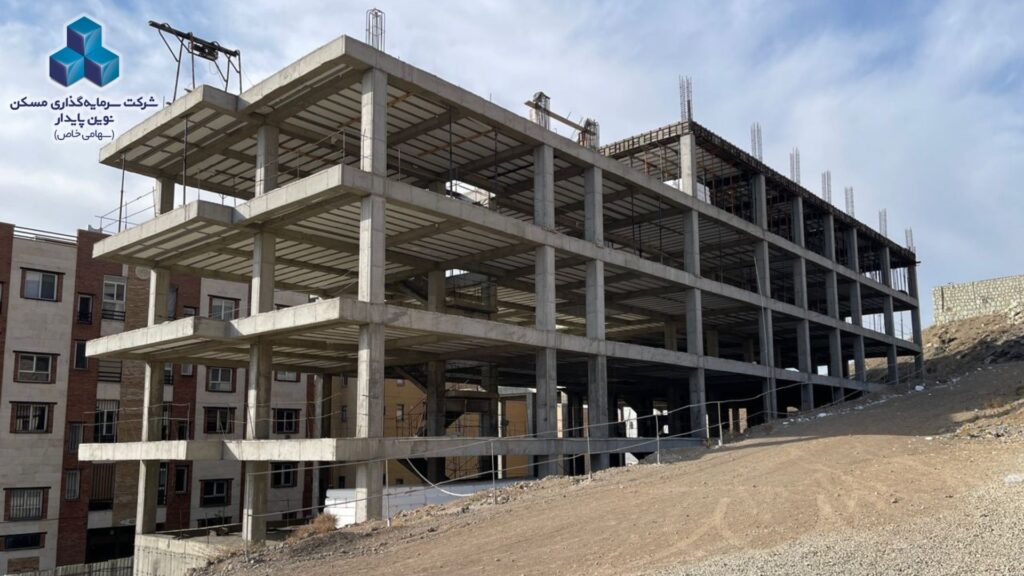

تصویر ۱ – نمای کلی بلوک A و وضعیت اسکلت طبقات

تصویر ۲ – جزئیات اجرای سقف ششم و ستونهای طبقات
تصویر ۳ – موقعیت پروژه در بستر کوهستانی و پیشرفت سکوها و طبقات
پیشرفت پروژه مسکونی آپادانا تهران در آبانماه – وضعیت عملیات اجرایی
پروژه آپادانا تهران یکی از پروژههای مهم و شهری شرکت سرمایهگذاری مسکن نوین پایدار است که در آبانماه ۱۴۰۴ با سرعت قابل توجهی در بخشهای سازهای و عملیات تکمیلی پیش رفته است. با توجه به حجم قابل توجه جزئیات فنی، گزارش این ماه تمرکز ویژهای بر پیشرفتهای سازهای و آمادهسازی بخشهای زیرزمینی دارد.

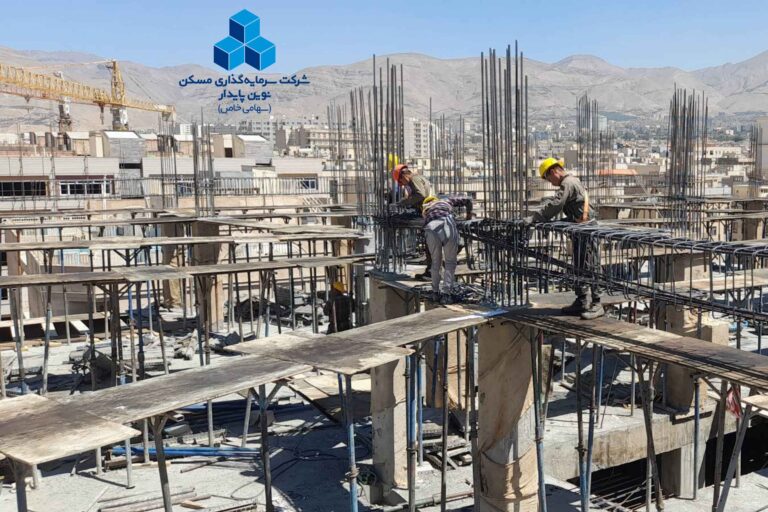

۱. اجرای سقف طبقه منفی یک
در آبانماه عملیات قالببندی، آرماتوربندی و اجرای سقف طبقه منفی یک با دقت و مطابق برنامه زمانبندی انجام شد. تکمیل این مرحله نقش کلیدی در تثبیت سازه و آغاز مراحل ستونگذاری طبقه همکف دارد.
۲. اجرای ستونهای طبقه همکف
پس از اتمام سقف طبقه منفی یک، اجرای ستونهای طبقه همکف آغاز شد. این مرحله شامل:
نصب و آرماتوربندی ستونهای اصلی
قالببندی و تثبیت ستونها برای بتنریزی
ایجاد هماهنگی در شبکه باربری جهت شروع عملیات سقف همکف در ماههای آینده
۳. تکمیل عملیات طبقه منفی دو
در طبقه منفی دو مجموعهای از فعالیتها با پیشرفت کامل انجام شد:
دیوارچینی انباریها با مصالح مقاوم و استاندارد
اجرای آستر سیمانی دیوارهای انبارها برای آمادهسازی مراحل نازککاری
ساخت دربهای انباری زیرزمین که برای تحویل نهایی این بخش صورت گرفته است
این مجموعه اقدامات زیرساختی، طبقات منفی را به مرحلهی تثبیت کامل رسانده و مسیر را برای تکمیل سازهای طبقات بالایی باز کرده است.
پروژه ها
برای مشاهده جزئیات سایر پروژهها، لطفاً به صفحه «پروژهها» در وبسایت رسمی شرکت مراجعه کنید: مشاهده پروژهها
